Hungerburgbahn Innsbruck Neu

Seit über 100 Jahren hinauf auf Innsbrucks Aussichtsloge – die Hungerburgbahn #Teil 2

Hungerburgbahn Zaha Hadid Standseilbahn Innsbruck

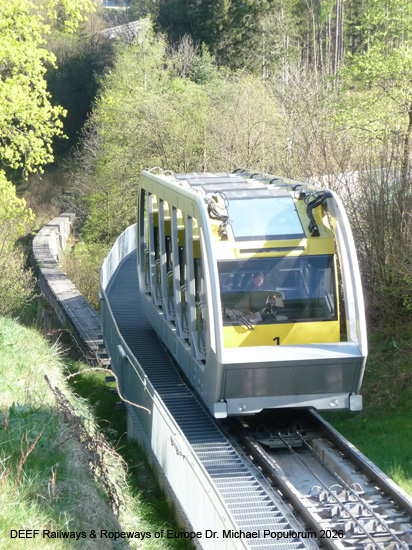

Der blaue Wagen der Hungerburgbahn im oberen Abschnitt am 9. April 2011 (Foto Archiv Dr. Michael Populorum)

Ein Reader in 3 Teilen

Hungerburgbahn Teil 1: Prolog & „Die alte Lady der Belle Epoque bis 2005“ >>>

Hungerburgbahn Teil 2: „Die stylische U-Bahn“ >>>

Hungerburgbahn Teil 3: Der Bus (Die „Allerweltskiste)“ & Conclusio >>>

Hungerburgbahn Teil 2 – „Die stylische U-Bahn“

Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Wagen gelb auf der 462 m langen Stahlbetonbrücke, dahinter das alte Viadukt (9.4.2011)

Vorbemerkungen

Der Bau der neuen Hungerburgbahn in Innsbruck hat viel Staub aufgewirbelt – auch in Salzburg war von den Streitereien pro/contra Neubau zu hören und zu lesen. Oder anders ausgedrückt, zahlreiche Innsbrucker Bürger aber auch Auswärtige wollten nicht hinnehmen, dass ihre alte Hungerburgbahn vernichtet wird und setzten eher auf eine Attraktivierung der alten Bahn – in die jahrelang nichts investiert wurde – als auf einen kostenintensiven Neubau. Wie die Geschichte ausgegangen ist, das ist bekannt. Eine Volksbefragung wurde abgelehnt und die Demontage der alten Bahn erfolgte überfallsartig, man sorgte also für klare Verhältnisse. Selbst die Mitarbeitern der Bahn wurde vom Ende ihrer Bahn erst am letzten Betriebstag, dem 8. Dezember 2005 informiert. Glücklicherweise konnte einer der beiden Wagen vor der Verschrottung gerettet werden.

Hungerburgbahn Innsbruck Standseilbahn alter Wagen
Der überlebende Standseilbahn-Wagen der Hungerburgbahn im Bahnhof Jenbach (6. Juni 2014)

Schon vor dem Bau dieser nun umgesetzten Hungerburgbahn Neu (der Spatenstich musste übrigens unter Polizeischutz erfolgen) gab es diverse Ideen für einen Neubau. Die Zielsetzung – zumindest die nach außen kommunizierte offizielle Variante der politisch Verantwortlichen – für die Neuerrichtung einer Bahn auf die Hungerburg war es, die Bahn näher an das (touristische) Zentrum von Innsbruck heranzubringen. Das ist natürlich mit der neuen Talstation „Congress“ in fußläufiger Entfernung vom Goldenen Dachl auch tatsächlich so umgesetzt worden. Eine wirkliche (höherwertige) Einbindung in den ÖPNV von Innsbruck ist damit aber nicht gelungen, im Gegenteil, die alte Talstation war direkt mit der Innsbrucker Straßenbahn zu erreichen.

Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

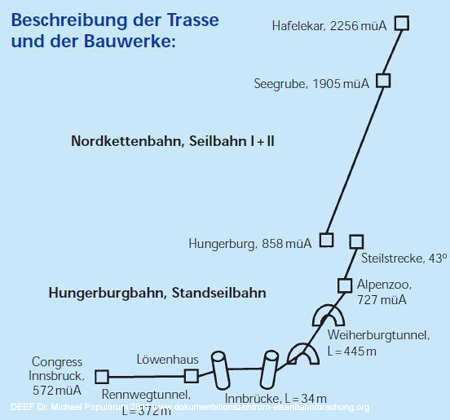

Quelle Skizze: Österreichisches Betonstahlmagazin, Heft 93, 2/07. Korrektur: Innbrücke Länge 242 m, Höhe der Pylonen 34 m

Durch die Beauftragung der international hoch dekorierten irakisch-britischen Star-Architektin Zaha Hadid, die schon die neue Bergisel Sprungschanze entworfen hat, ist es aber zweifelsohne gelungen, mit der wertigen Architektur der Bahn (Innbrücke, Haltestellen) neue städtebauliche Akzente zu setzen. Die Bahn kann als neues, modernes Wahrzeichen der Stadt Innsbruck tituliert werden.

Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

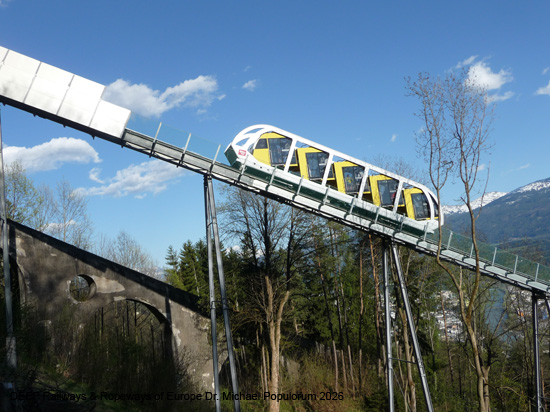

Der gelbe Wagen auf der markanten s-förmig geschwungenen Brücke über den Inn. Ein imposanter Anblick. Aufnahme von der Villa Blanca aus (Juni 2009)

Nach 2 Jahren Bauzeit startete die neue Hungerburgbahn am 1. Dezember 2007 mit dem Betrieb.

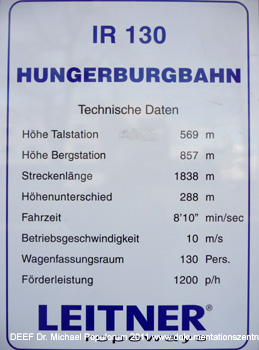

Einige technische Angaben

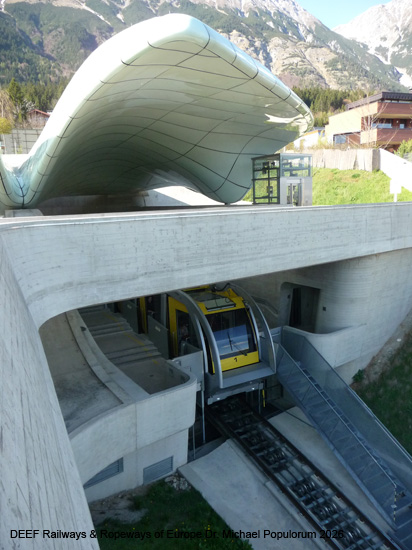

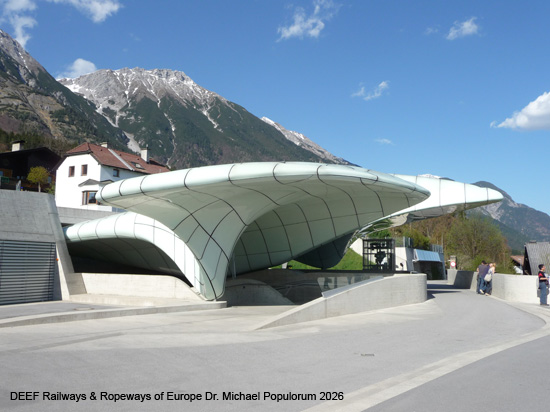

Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Info in der Talstation

Betriebsbeginn: 1. Dezember 2007
Anzahl der Stationen: 4, nämlich Talstation „Congress“, „Löwenhaus“, „Alpenzoo“ und Bergstation „Hungerburg“.
Bauwerke: 2 Tunnels, nämlich:
„Rennwegtunnel“ (372 m) zwischen der unterirdischen Talstation „Congress“ und der oberirdischen Station „Löwenhaus“.
„Weiherburgtunnel“ (445 m) zwischen Innbrücke und Station „Alpenzoo“. In diesem Tunnel befindet sich in der Streckemitte auch die Abt´sche Ausweiche.

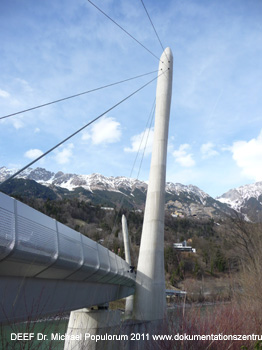

S-formige Schrägseilstahlbrücke über den Inn (Länge 242 m, Höhe der Pylonen 34 m)

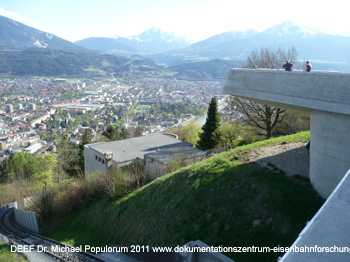

462 m lange Stahlbetonbrücke von „Alpenzoo“ bis „Bergstation Hungerburg“

2 Wagen mit je 130 Personen Kapazität (+ 1 Wagenbegleiter) in 5 Fahrgastabteilen, die (aufgrund der wechselnden Neigungen der Strecke) mit hydraulischer Neigungseinrichtung versehen sind
54% der Strecke verlaufen oberirdisch, 46% unterirdisch quasi als U-Bahn
Fahrten normalerweise alle 15 Minuten

Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Neue Innbrücke

PPP-Projekt, Projektbeteiligte, Zeitplan, Kosten

Projektbeteiligte:

* Konzessionsgeber: Innsbrucker Nordkettenbahnen GmbH
* Konzessionsnehmer: Nordpark Errichtungs- und Betriebs GmbH
* Totalunternehmer: STRABAG AG, Direktion KC
* Tunnelbau: STRABAG AG, Direktion IQ
* Generalunternehmer Hochbau: STRABAG AG, Direktion AX
* Ingenieurbau und Brückenbau: STRABAG AG, Direktion AF
* Seilbahntechnik: LEITNER GmbH
* Generalplaner: ILF Beratende Ingenieure ZT GmbH
* Baumanagement und Hochbauplanung: Malojer Baumanagement
* Architektur Nordkettenbahnen: Schlögl & Süß
* Architektur Hungerburgbahn: Zaha Hadid Architects
* Statik: Baumann und Obholzer
* Baustahl: Arge Baustahl Eisen Blasy-Neptun GmbH
* Für die Beleuchtung sorgte die Zumtobel Group

Errichtung / Finanzierung erfolgte im Rahmen eines PPP-Modells (Public Private Partnership) „Innsbrucker Nordkettenbahnen NEU“.. Projektpartner sind die Stadt Innsbruck, STRABAG und Leitner AG.
Die privaten Betreiber halten das geschäftliche Risiko, lukrieren aber im Gegenzug über den vertraglich vereinbarten Zeitraum die Einnahmen.

Details zum PPP-Modell / Dienstleistungskonzessionsvertrag (Quelle: Österreichisches Betonstahlmagazin, Heft 93, 2/07)

Dienstleistungskonzessionsvertrag (DLKV):
Gegenstand des DLKV ist die Planung, Errichtung bzw. Modernisierung, Finanzierung sowie der Betrieb der Innsbrucker Nordkettenbahnen sowie der dazugehörigen Nebeneinrichtungen. Beim gegenständlichen PPP-Projekt (Public-Private-Partnership) handelt es sich um ein Konzessionsmodell. Das bedeutet, daß das wirtschaftliche Risiko des Betriebes beim Konzessionär – also bei der Nordpark GmbH– liegt, insbesondere das Preis- und Frequenzrisiko. Im Gegenzug hat die Nordpark GmbH das alleinige Recht, den gesamten wirtschaftlichen Nutzen aus dem Betrieb der Einrichtungen für sich zu vereinnahmen. Dazu gehört insbesondere das Entgelt aus der Beförderung von Personen, Einnahmen aus der Verpachtung der Restaurants sowie aus den bestehenden Verträgen. Da die Nordpark GmbH das wirtschaftliche Risiko von Planung, Bau und des Betriebes trägt, ist sie bei der Gestaltung der Fahrpreise keinen Beschränkungen unterworfen.

Die Nordpark GmbH erhält von der INKB GmbH eine fixe Anschubfinanzierung in der Höhe von ca. 34,1 Mio. Euro, die jedoch die Gesamtkosten nur zu ca. 73% abdeckt. Die erforderliche Höhe der Anschubfinanzierung war das wesentliche Zuschlagskriterium im Vergabeverfahren. Die restlichen Kosten (ca. 13,5 Mio. Euro bzw. 27% der Gesamtkosten) werden von der Nordpark GmbH aufgebracht. Die Nordpark GmbH übernimmt den Betrieb der Innsbrucker Nordkettenbahnen erbst ab vertragsgemäßer Baufertigstellung und nach Vorlage der erforderlichen Betriebsgenehmigungen für die Seilbahnanlagen. Der DLKV endet automatisch an jenem Tag, an dem sich der Tag der Übernahmen zum dreißigsten Mal jährt, wobei rechtzeitig vor Vertragsende über eine Verlängerung verhandelt werden kann. Als Gegenleistung für den Betrieb der Innsbrucker Nordkettenbahn zahlt die Nordpark GmbH ein fixes Entgelt für die ersten 10 Jahre und danach ein variables Entgelt, das sich an der Höhe des Gewinns orientiert. Da die INKB GmbH Eigentümerin ist und bleibt, sind die Behördenverfahren im Namen der INKB GmbH zu führen.

Der Zeitplan:
Eu-weite Ausschreibungsbekanntmachung: September 2003
Vertragsabschluß: Juni 2004
Fertigstellung Einreichplanung: Mai 2005
Baubeginn: Herbst 2005
Eröffnung Nordkettenbahn: Jänner 2007
Eröffnung Hungerburgbahn: Dezember 2007

Die Kosten:

Gesamtkosten für Hungerburgbahn und Nordkettenbahnen: ca. 50,6 Mio. Euro
– davon aus öffentlichen Mitteln: ca. 37,1 Mio. Euro
Beitrag der Nordpark GmbH: ca. 13,5 Mio. Euro

Noch einige Fotos

Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Station Altstadt Congress
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Talstation in der Altstadt von Innsbruck (Station Congress)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

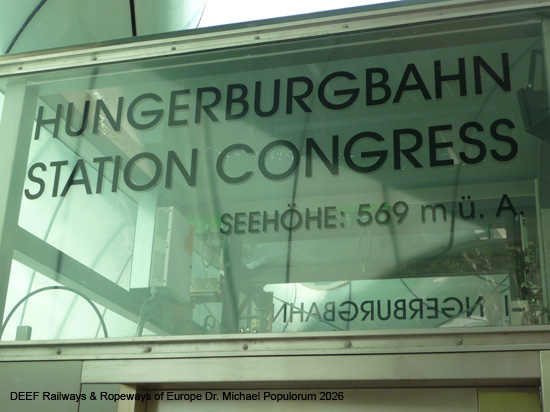

Unterirdische Talstation Congress
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

Wagen 2 in der Talstation (7. August 2012)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

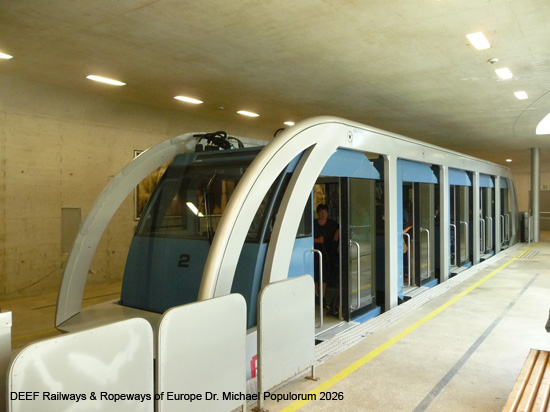

Der blaue Wagen Nummer 2 kurz vor der Abfahrt in der Talstation Congress (24. Mai 2026)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

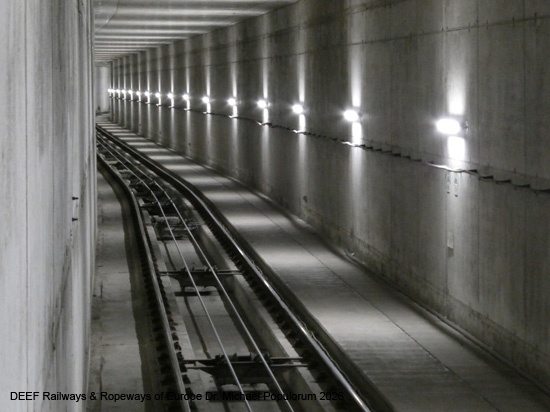

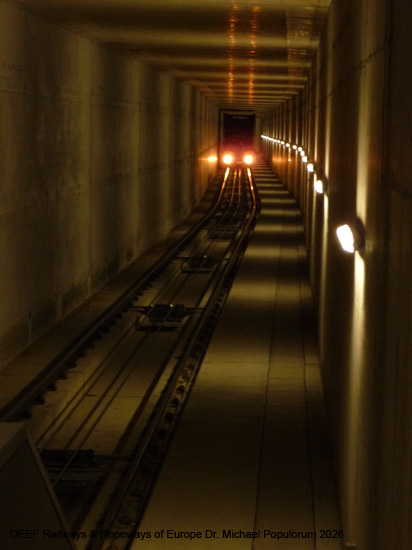

Im 372 m langen „Rennwegtunnel“
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Die Fahrt beginnt in der unterirdisch angelegten Station Congress und führt unterirdisch im 372 m langen „Rennwegtunnel“ bis kurz vor die oberirdisch angelegt Station „Löwenhaus“ (seit 2025 ORF Tirol
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

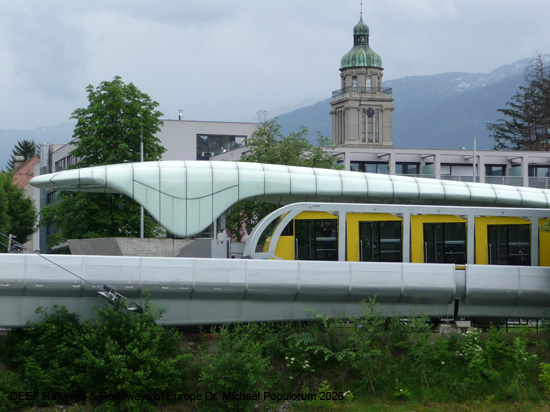

Der gelbe Wagen bei der Haltestelle Löwenhaus (ORF Tirol)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

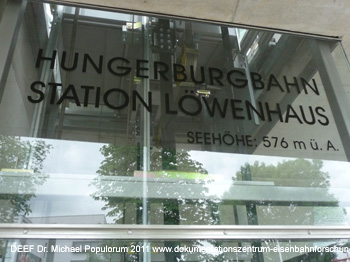

Als die Station noch Löwenhaus geheißen hat
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Der gelbe Wagen in der Station Löwenhaus
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

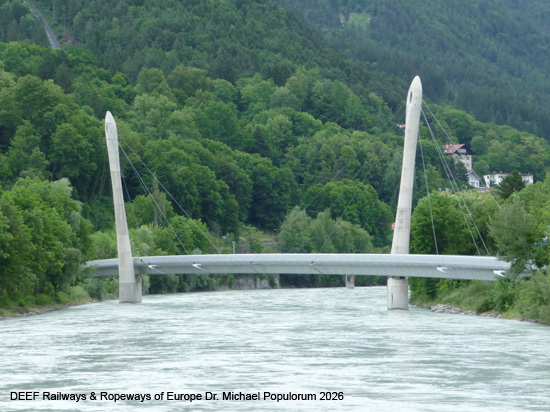

Auf der Innbrücke, dem neuen Wahrzeichen Innsbrucks
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Die stylische Innbrücke
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

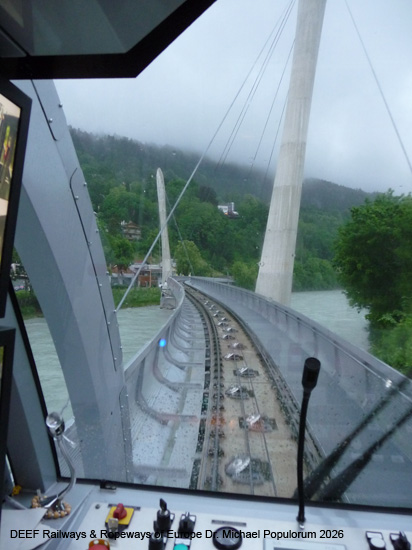

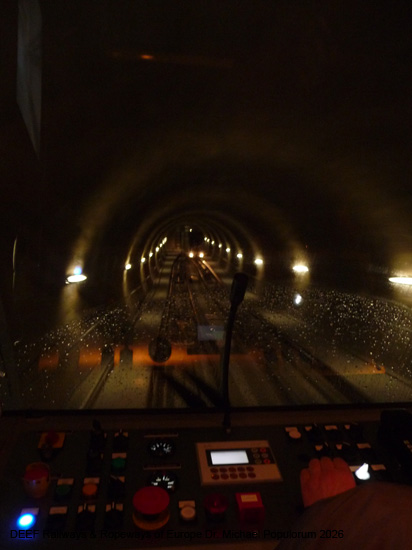

Blick durch den Führerstand bei der Bergfahrt – Einfahrt in den Weiherburgtunnel
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Im Weiherburgtunnel befindet sich in der Streckenmitte die Abt´sche Ausweiche, aber keine Station.
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Der blaue Wagen kommt aus dem Weiherburgtunnel heraus und wird bergwärts sogleich die Haltestelle Alpenzoo erreichen.
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Station Alpenzoo. Den Zoo erreicht man innert weniger Minuten zu Fuß
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Die Station Alpenzoo kann als nördliches Pedant zur Bergisel-Schanze (ebenfalls von Zaha Hadid) verstanden werden
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

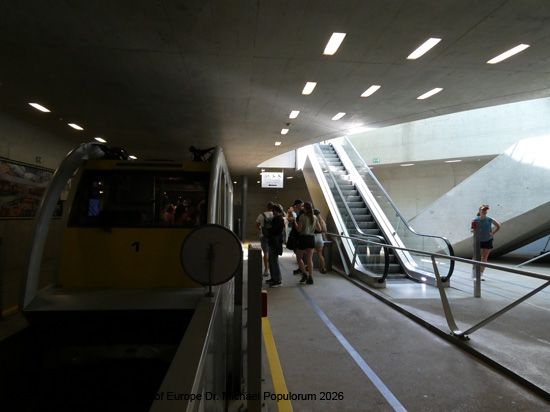

Am 24. Mai 2026 macht der gelbe Wagen Nummer 1 Halt in der Zwischenstation Alpenzoo
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Fahrgastwechsel on der Station Alpenzoo
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

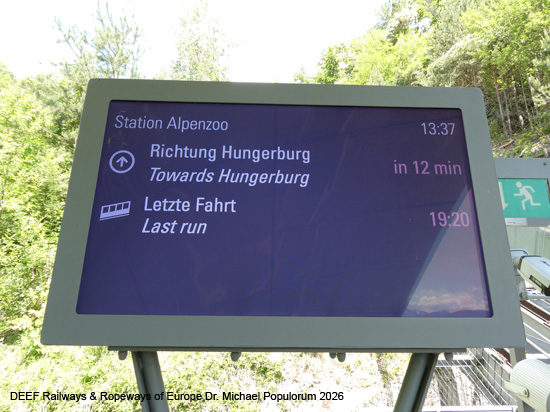

Digitale Stationsanzeige in der Station Alpenzoo
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

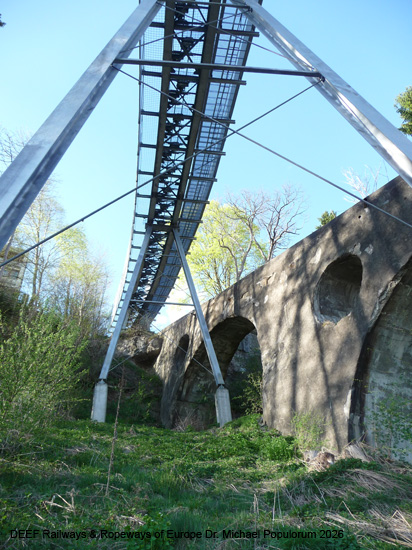

Die filigran wirkende neue Brücke schmiegt sich kurz vor der Bergstation an das alte denkmalgeschützte Stampfbetonviadukt an und mündet schließlich in die alte Trasse
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Der gelbe Wagen kurz vor Erreichen der Bergstation. Links ist die Einmündung der alten Trasse zu sehen
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

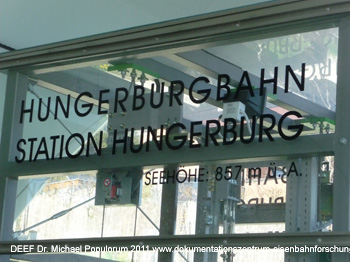

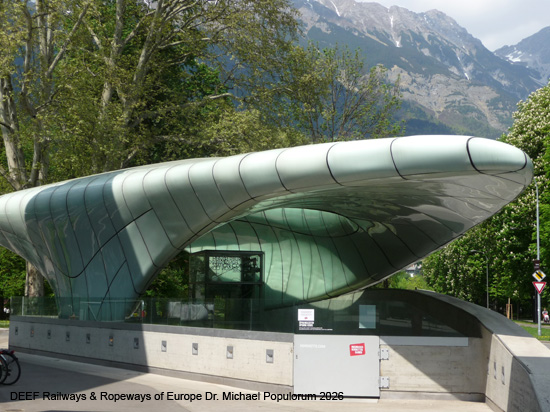

Die Station Hungerburg ist erreicht
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Alle Stationen wirken (angenehm) futuristisch, schmiegen sich angenehm in die Landschaft und verbreiten das Gefühl des Geborgenseins. Angeblich sollen die Dächer Gletscherzungen darstellen. Höchst interessant auch – ebenso wie die Innbrücke – die nächtliche Beleuchtung
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Ein toller Ausblick auf Innsbruck sowie die südlichen Bergkämme, u.a. Patscherkofel und Serles
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Blauer Wagen in der Bergstation (6.6.2009)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Gelber Wagen in der Bergstation Hungerburg (9.4.2011)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Dachlandschaft Gelber Wagen in der Bergstation Hungerburg (9.4.2011)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Gelber Wagen in der Bergstation Hungerburg (9.4.2011)

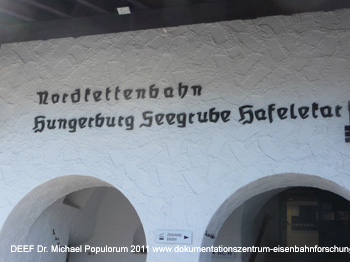

Seit 1928 ist es möglich, mit einer Seilbahn (Pendelbahn) von der Hungerburg noch weiter nach oben zu kommen. Die Nordkettenbahn hat 2 Sektionen – Sektion 1 Hungerburg – Seegrube (1.905 m.ü.A.) und Sektion 2 Seegrube – Hafelekar (Bergstation 2.269 m.ü.A.) Im Zuge der Neuerrichtung der Hungerburgbahn wurde auch die Seilbahn generalsaniert, u.a. bekam sie neue Gondeln.

Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich Seilbahn Nordkettenbahn Seegrube

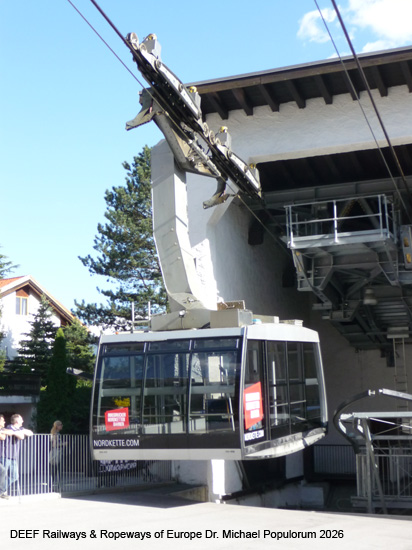

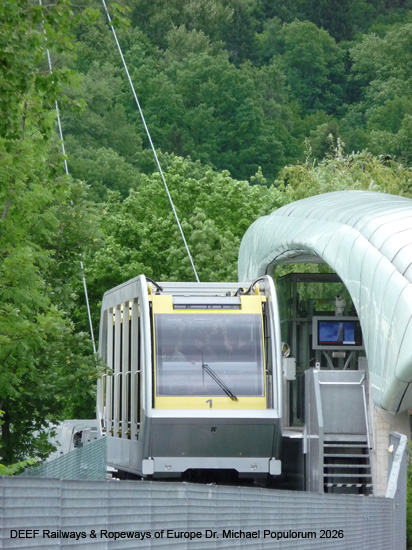

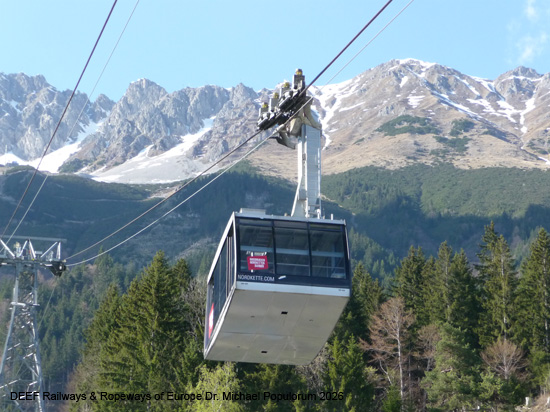

Gondel der Nordkettenbahn Sektion 1 Hungerburg-Seegrube nächst der Talstation
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Talstation der Nordkettenbahn Sektion 1
Nordkettenbahn Seegrube Seilbahn Gondel Innsbruck Hungerburg
Seilbahn Talstation auf der Hungerburg mit Gondel Richtung Seegrube (9.4.2011)
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich

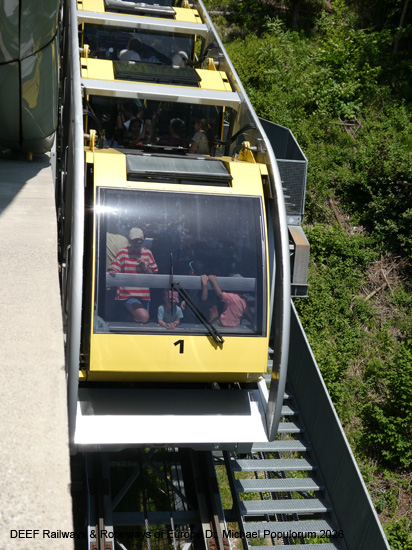

Der gelbe Wagen Nummer 1 am 9. April 2011 auf der 462 m langen Stahlbetonbrücke von „Alpenzoo“ bis „Bergstation Hungerburg“
Hungerburgbahn Innsbruck Zaha Hadid Standseilbahn Österreich
Station Alpenzoo – der Autor und Fotograph dieses Beitrags im Spiegel (Mai 2026)

Hungerburgbahn Teil 3: Der Bus („Die Allerweltskiste“) & Conclusio >>>

Innsbrucker Verkehrsbetriebe IVB Autobus Linie J Nordkettenbahn Hungerburg Tirol
Autobus der Linie J in der Station Nordkettenbahn abfahrtsbereit zur Talstation der Patcherkofelbahn im Süden Innsbrucks (Mai 2026)
